Zählerschrank für die PV-Anlage: Wann ein neuer nötig ist, was hinein muss und was er kostet

Einen neuen Zählerschrank für die PV-Anlage brauchen Sie nicht in jedem Fall. Solange an Ihrer Elektroanlage nichts geändert wird, verlangen die Technischen Anschlussbedingungen (TAB) keine Anpassung, sofern die Versorgung sicher und störungsfrei ist. Kommen PV-Anlage, Speicher oder Wallbox dazu, ändern sich jedoch die Betriebsbedingungen. Dann prüft der eingetragene Elektrobetrieb, ob der vorhandene Zählerschrank für die PV-Anlage bleiben kann, ertüchtigt oder ersetzt wird. Alte Zählertafeln sind laut TAB dann nicht weiterverwendbar. Dieser Ratgeber erklärt Aufbau, Kosten und die Vorgaben der Netzbetreiber in Sachsen-Anhalt, Stand 27.10.2026.

· 13 Min. Lesezeit

  • Ohne Änderung keine Anpassungspflicht, solange die Versorgung sicher und störungsfrei ist.
  • Kommen PV, Speicher oder Wallbox dazu, prüft der eingetragene Elektrobetrieb den Zählerplatz; Zählertafeln sind laut TAB nicht weiterverwendbar.
  • Den Zählerschrank für die PV-Anlage zahlt der Eigentümer, bei einer begünstigten Anlage mit 0 % Umsatzsteuer.
Das ist der aktuelle Stand.
Stand 27.10.2026: In Sachsen-Anhalt gelten bei Netze Magdeburg und MITNETZ STROM noch die TAB 2023 v2.0; der BDEW-Musterwortlaut TAB 2026 und die VDE-AR-N 4100:2026-04 sind veröffentlicht, die TAB 2026 gilt aber erst, wenn Ihr Netzbetreiber sie in Kraft setzt. Herstellerangaben kennzeichnen wir als solche.
In diesem Beitrag

Was ist ein Zählerschrank, und wem gehört was?

Der Zählerschrank nimmt den Zählerplatz auf, den Abschnitt zwischen Hausanschlusssicherung und Zähler. Er gehört zur Kundenanlage; bereitstellen muss ihn der Anschlussnehmer, in der Regel der Eigentümer, nach den TAB des Netzbetreibers (§§ 13, 22 NAV). Der Zähler gehört dem Messstellenbetreiber, meist dem örtlichen Netzbetreiber.Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 13 Elektrische Anlage · Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 22 Mess- und Steuereinrichtungen · Gesetze im Internet · Messstellenbetriebsgesetz (MsbG) § 3 · Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025

Für die Einspeisung misst ein Zweirichtungszähler Bezug und Lieferung; laut Verbraucherzentrale kann jede moderne Messeinrichtung so eingesetzt werden. Über ein Smart-Meter-Gateway eingebunden, wird sie zum intelligenten Messsystem (§ 2 MsbG). Gateway und Steuerbox brauchen im Zählerschrank für die PV-Anlage eigenen Platz.Quellen: Gesetze im Internet · Messstellenbetriebsgesetz (MsbG) § 2 · MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024 · BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026

Neuer Zählerschrank für die PV-Anlage: Wann ist er nötig?

Ob der Zählerschrank für die PV-Anlage angepasst werden muss, verantwortet laut TAB der Errichter, also der eingetragene Elektrobetrieb. Nötig ist das in der Regel bei Sicherheitsmängeln, mehr Dauerstrom durch PV, Speicher oder Wallbox, neuem Messkonzept, Leistungserhöhung, Umstellung auf Drehstrom oder von TN-C auf TN-S.Quelle: BDEW / Netze Magdeburg GmbH · TAB 2023 v2.0 – BDEW-Bundesmusterwortlaut (veröffentlicht von Netze Magdeburg als gültige TAB), 02.05.2024

Welche alten Zählerplätze bleiben dürfen, regelt eine Tabelle der TAB. Bei Netze Magdeburg und MITNETZ STROM gilt derzeit Anhang G der TAB 2023 v2.0, dort als Empfehlung gekennzeichnet. Der Musterwortlaut TAB 2026 bewertet gleich und nennt zusätzlich Zählertafeln nach TGL, den Normen der DDR.Quellen: MITNETZ STROM · Technische Anschlussbedingungen Niederspannung (TAB 2023, PDF) · Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025 · BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026

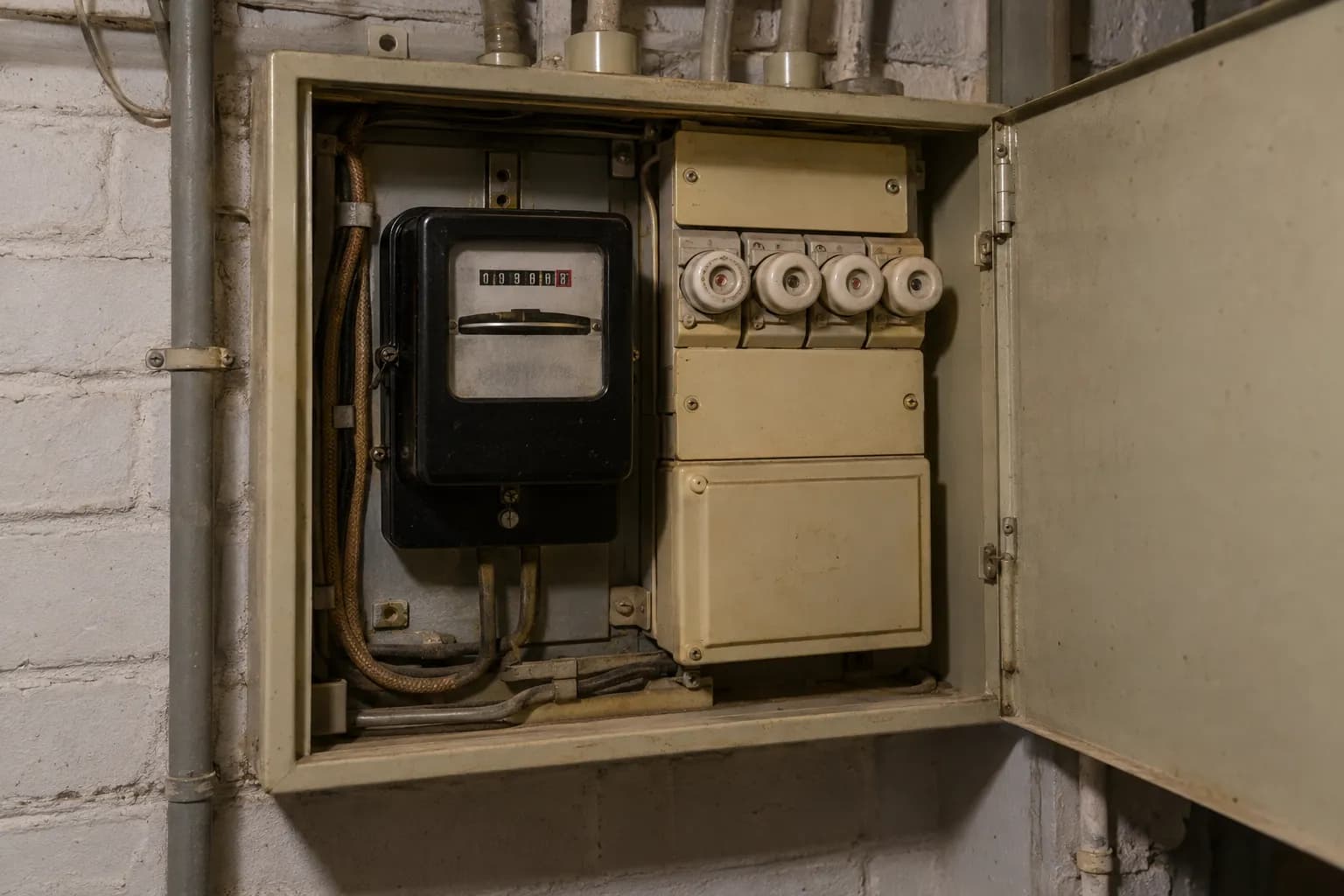

Alter Zählerkasten mit Ferraris-Zähler und Schraubsicherungen vor dem Umbau zum Zählerschrank für die PV-Anlage
Alter Zählerplatz mit Ferraris-Zähler und Schraubsicherungen: Vor dem Anschluss der PV-Anlage prüft der Elektrobetrieb, ob er bleiben darf (Symbolbild).

Ertüchtigen statt austauschen

Laut VDE-FNN-Hinweis (09/2023) nur nach positiver Prüfung, etwa einem E-CHECK, mit mindestens 10 mm² H07V-K-Verdrahtung und durchgehendem Neutralleiter. Schränke nach DIN 43870 kommen nur mit 300 mm hohem unterem Anschlussraum infrage. Sonst ist ein neuer Zählerplatz nach aktueller VDE-AR-N 4100 zu errichten.Quellen: BDEW / Netze Magdeburg GmbH · TAB 2023 v2.0 – BDEW-Bundesmusterwortlaut (veröffentlicht von Netze Magdeburg als gültige TAB), 02.05.2024 · VDE FNN · Hinweis „Zählerplätze in Bestandsanlagen“, Version 1.0 (PDF), September 2023

Zweiter Zählerschrank als Erweiterung

Fehlen geeignete Zählerplätze und lässt sich die Altanlage nicht ändern, kann laut TAB-Musterwortlaut und VDE FNN ein neuer Zählerschrank dazukommen: mit plombierbarem Hauptleitungsverteiler nahe am Hausanschlusskasten, Hauptleitungen für mindestens 63 A und selektiv abgesicherter Altanlage.Quelle: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026

Einbauort und Bedienbereich

Laut TAB 2026 nicht in Wohnräumen, Küchen, Bädern, Toiletten, Waschräumen oder dauerhaft über 30 °C warmen Räumen. Davor sind laut VDE FNN 1,2 m Bedienbereich freizuhalten.Quelle: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026

Fall „Änderung der Betriebsbedingungen (z. B. Zubau Erzeugungsanlage oder Ladeeinrichtung)“ laut TAB 2023 v2.0, Anhang G, und TAB 2026, Anhang E. Ob Ihr Zählerschrank für die PV-Anlage die Bedingungen erfüllt, prüft der Errichter.
Vorhandener ZählerplatzWeiter nutzbar?Bedingung
Zählertafel nach TGL 12483, Z6-Schrank nach TGL 25678-1 (in TAB 2026)Nein–
Zählertafel oder Norm-Zählertafel nach DIN 43853Nein–
Norm-Zählertafel mit Vorsicherung nach DIN 43870Nein–
Zählerschrank mit Trennvorrichtung im anlagenseitigen oder NH-Sicherung im netzseitigen AnschlussraumJa, mit AuflagenVorgaben des Netzbetreibers, mind. 10 mm² flexible Verdrahtung; TAB 2026 zusätzlich FNN-Hinweis
Zählerschrank nach DIN VDE 0603 mit SH-SchalterJaTAB 2026: FNN-Hinweis beachten
Zählerschrank nach VDE-AR-N 4100Ja–
Die Vergleichstabelle lässt sich seitlich verschieben.

Wie ist ein Zählerschrank für die PV-Anlage nach VDE-AR-N 4100 aufgebaut?

Seit dem 06.03.2026 gilt die vollständig überarbeitete VDE-AR-N 4100:2026-04. Ihr Text ist kostenpflichtig; die Angaben stammen aus dem TAB-Musterwortlaut 2026 und aus „Hager Tipp 44“ (Mai 2026, Herstellerangabe).Quelle: VDE FNN · Technische Anschlussregeln Niederspannung (VDE-AR-N 4100)

Ein Zählerplatz im Zählerschrank für die PV-Anlage besteht laut Hager von oben nach unten aus Verteilerfeld (300 mm, optional), anlagenseitigem Anschlussraum (AAR, 300 mm), Zählerfeld (450 mm, bei 3-Punkt-Doppelbelegung 750 mm) und netzseitigem Anschlussraum (NAR, 300 mm). Mit Verteilerfeld: 1.350 mm hoch, 250 mm breit (Hager-Skizze).Quellen: Hager Vertriebsgesellschaft mbH & Co. KG · Hager Tipp 44: Die aktuelle VDE-AR-N 4100:2026-04 (26DE0009), Mai 2026 · BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026 · VDE FNN · Hinweis „Zählerplätze in Bestandsanlagen“, Version 1.0 (PDF), September 2023

Schema: Aufbau eines Zählerschranks für die PV-Anlage nach VDE-AR-N 4100 mit Verteilerfeld, anlagenseitigem Anschlussraum, Zählerfeld und netzseitigem Anschlussraum
Vereinfachtes Schema eines Zählerplatzes nach VDE-AR-N 4100:2026-04 (nach Hager Tipp 44, Herstellerangabe, und TAB 2026). Welche Ausführung Ihr Netzbetreiber verlangt, steht in seinen TAB.

Netzseitiger Anschlussraum (NAR)

Die Hauptleitung kommt von unten, seitlich oder hinten, nie von oben. Trennvorrichtung neuer Zählerplätze ist der selektive Hauptleitungsschutzschalter (SH-Schalter): von Laien bedienbar, sperr- und plombierbar. NH00-Sicherungen sind dafür nicht mehr zulässig.Quelle: Hager Vertriebsgesellschaft mbH & Co. KG · Hager Tipp 44: Die aktuelle VDE-AR-N 4100:2026-04 (26DE0009), Mai 2026

Zählerfeld und Raum für Zusatzanwendungen (RfZ)

Der RfZ im Zählerfeld nimmt Smart-Meter-Gateway oder Steuerbox auf, nicht aber Stromkreisverteiler oder kundeneigene Schaltgeräte. 3-Punkt-Zählerplätze haben keinen eigenen RfZ.Quelle: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026

Anlagenseitiger Anschlussraum (AAR)

Laut Hager nur Trennstelle, Abzweig zur Unterverteilung, § 14a-Klemmleiste mit RJ45-Buchse, Überspannungsschutz und bis zu drei einphasige 16-A-Stromkreise, einer davon für PV-Anlage oder Wallbox. Bei 3-Punkt-Zählerplätzen ist hinter jedem Zähler ein Hauptschalter Pflicht.Quellen: Hager Vertriebsgesellschaft mbH & Co. KG · Hager Tipp 44: Die aktuelle VDE-AR-N 4100:2026-04 (26DE0009), Mai 2026 · Hager · VDE-AR-N 4100:2026-04 – Norm und Auswirkungen erklärt; Hager Tipp 44

Belastbarkeit bei Dauerstrom

PV-Anlage, Speicher, Wallbox und Wärmepumpe gelten als Dauerstromanwendung (VDE FNN). Laut MITNETZ sind dann mit 10 mm² Verdrahtung höchstens 32 A erlaubt, mit 16 mm² höchstens 44 A, aber nur mit einem Zähler im Zählerfeld. Mehr ist mit dem Netzbetreiber abzustimmen.Quelle: MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024

Was ist das APZ-Feld im Zählerschrank, und ist es Pflicht?

APZ steht für Abschlusspunkt Zählerplatz, die Schnittstelle zwischen dem Hausübergabepunkt von Glasfaser-, Telefon- oder Kabelanschluss und dem Zählerplatz. Eine Datenleitung verbindet ihn mit dem RfZ, in dem etwa das Smart-Meter-Gateway sitzt.Quelle: MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024

Bei MITNETZ STROM ist er Pflicht: MITNETZ verlangt mit Verweis auf DIN VDE 0603-1 einen plombierbaren APZ im Zählerschrank. Netze Magdeburg verlangt eine Datenleitung vom Zählerfeld zum APZ. Planen Sie ihn im Zählerschrank für die PV-Anlage also ein.Quellen: MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024 · Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025

APZ-Feld laut Hager (Herstellerangabe)

Mindestens 300 mm hoch, eigene plombierbare Abdeckung, seitlich des Zählerfeldes und nicht außerhalb des Zählerschranks; bei Nachrüstung im Bestand nennt Hager einen separaten Kleinverteiler als Ausnahme. Zum Hausübergabepunkt soll ein Leerrohr von mindestens 35 mm führen.Quelle: Hager Vertriebsgesellschaft mbH & Co. KG · Hager Tipp 44: Die aktuelle VDE-AR-N 4100:2026-04 (26DE0009), Mai 2026

Ist Überspannungsschutz im Zählerschrank Pflicht?

Bei neuen oder umgebauten Anlagen in Wohngebäuden in aller Regel ja. Laut Fachzeitschrift „de – das elektrohandwerk“ (2016, Sonderdruck des Herstellers DEHN) schreibt DIN VDE 0100-443:2016-10 einen Überspannungsschutz (SPD) am Speisepunkt vor, wenn Überspannungen Personen in Wohngebäuden mit Haushaltsgeräten oder Elektronik betreffen; das sei faktisch in jedem Wohngebäude der Fall.Quelle: DEHN / de – das elektrohandwerk · Überspannungsschutz ist Pflicht! Überarbeitetes Normenduo zum Überspannungsschutz in Niederspannungsanlagen (Sonderdruck aus de – das elektrohandwerk 20/21 2016), 2016

Für eine neu angeschlossene PV-Anlage folgt laut DEHN die SPD-Pflicht auf der Wechselstromseite, auf der Gleichstromseite wird zum Schutz des Wechselrichters ein weiterer SPD gefordert. Bei einem Umbau des Zählerschranks für die PV-Anlage besteht laut DEHN die Pflicht zu einem SPD am Zählerplatz, nicht aber zur Erneuerung der ganzen Altinstallation. MITNETZ STROM verlangt am Freileitungsnetz SPDs vom Typ 1 im plombierten Teil.Quellen: DEHN SE · Erdung und Überspannungsschutz für Wohngebäude (Online-Schulung Voltimum/DEHN), 03/2024 · MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024

Was braucht der Zählerschrank für die PV-Anlage mit Speicher, Wallbox und Wärmepumpe?

Seit dem 01.01.2024 müssen sich steuerbare Verbrauchseinrichtungen über 4,2 kW Netzanschlussleistung vom Netzbetreiber dimmen lassen (§ 14a EnWG), etwa Wallboxen, Wärmepumpen und Speicher beim Laden; 4,2 kW bleiben immer verfügbar, dafür sinkt das Netzentgelt. Im Zählerschrank für die PV-Anlage heißt das: mehr Steuertechnik und je nach Modul ein zweiter Zählerplatz.Quelle: Bundesnetzagentur · Steuerbare Verbrauchseinrichtungen nach § 14a EnWG (Module 1 bis 3)

Zählerschrank für die PV-Anlage mit Speicher

Ein Speicher kann Art, Zahl und Größe der Messeinrichtungen beeinflussen; das Messkonzept ist vorab mit dem Netzbetreiber abzustimmen. Ersatzstrom braucht laut DKZ-Solar mehr Technik im Zählerschrank.Quelle: MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024

Zählerschrank und Wallbox

Bei Netze Magdeburg sind an einem 100-A-Anschluss 11 kW Ladeleistung Standard, mehr nur nach Prüfung und bis 22 kW. DKZ-Solar plant das Lastmanagement laut eigener Angabe zusammen mit Zählerschrank und Wechselrichter.Quelle: Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025

Zählerschrank für Wärmepumpe und PV

Beim Netzentgelt gibt es Modul 1 als Pauschale und Modul 2 mit 40 % des Netzentgelt-Arbeitspreises; Modul 2 setzt einen separaten Zähler voraus. Ein Schrank mit zwei Zählerplätzen, etwa für PV und Wärmepumpe in Modul 2, ist laut Netze Magdeburg zu breit für eine Standard-Hausanschlussnische.Quelle: Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025

§ 14a-Steuerung im Zählerschrank

Die Schnittstelle zur Steuerbox sitzt laut TAB 2026 im AAR, standardmäßig als RJ45-Buchse. Netze Magdeburg verlangt schon heute Klemmleiste und RJ45-Buchse sowie für PV und steuerbare Verbraucher einen Netzsteuerplatz (NeS-Platz).Quellen: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026 · Netze Magdeburg GmbH · Erzeugungsanlagen bis 30 kW – Abschnitt Schnittstellenvorbereitung Steuerbox (mit Download „Übergabeklemmleiste Steuerbox“) · Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025

Schaltplan und Messkonzept: Wie werden PV, Wärmepumpe und Zähler verschaltet?

Wie der Zählerschrank für die PV-Anlage verschaltet wird, folgt aus dem Messkonzept. Die Auswahl liegt laut TAB 2026 grundsätzlich beim Anlagenbetreiber und ist mit dem Netzbetreiber abzustimmen; Messmethode und Zählerbefestigung bestimmt der Messstellenbetreiber.Quellen: VDE FNN · VDE FNN Hinweis „Anschluss und Betrieb von Erzeugungsanlagen, Speichern und Verbrauchseinrichtungen am Niederspannungsnetz – Umsetzungshilfe“ Version 1, Oktober 2025 · Gesetze im Internet · Messstellenbetriebsgesetz (MsbG) § 3

Zählerschrank Photovoltaik: Messung bei Überschusseinspeisung

Z1 misst als Zweirichtungszähler Bezug und Lieferung. Erzeugungsanlagen über 7 kW gehören zu den Pflichtfällen für ein intelligentes Messsystem (§ 29 MsbG). Bis es samt Steuerung eingebaut und getestet ist, speisen neue PV-Anlagen unter 25 kW mit Einspeisevergütung höchstens 60 % ihrer Leistung ein (§ 9 Abs. 2 EEG).Quellen: MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024 · Bundesnetzagentur · FAQ zum Smart-Meter-Rollout: Ablauf der Einführung · Mitteldeutsche Netzgesellschaft Strom mbH · Aktuelle Informationen für Kleineinspeiser · Netze Magdeburg GmbH · Erzeugungsanlagen bis 30 kW – Abschnitt Schnittstellenvorbereitung Steuerbox (mit Download „Übergabeklemmleiste Steuerbox“)

Zählerschrank Wärmepumpe: Schaltplan parallel oder als Kaskade

Netze Magdeburg zeigt für Modul 1 und 2 einen eigenen Wärmepumpen-Zähler parallel zum Hauszähler oder eine Kaskade: Z1 misst die ganze Anlage, die Wärmepumpe hängt zwischen Z1 und Z2, Z2 misst den übrigen Haushalt. Bei Modul 1 geht auch ein gemeinsamer Zähler. In der Kaskade mit 3-Punkt-Plätzen verlangt Netze Magdeburg Trennstellen nach Z1 sowie vor und nach Z2.Quelle: Netze Magdeburg GmbH · Beispiele für Messkonzepte steuerbare Verbrauchseinrichtungen §14a, 02/2024

Warum ein Schaltplan aus dem Internet nicht reicht

Die Anlage wird samt Messkonzept vor der Inbetriebsetzung angemeldet, jeder Messplatz wird nach VDE-AR-N 4100 bemessen. Welche Variante zu Ihrem Zählerschrank für die PV-Anlage passt, stimmt Ihr Elektrobetrieb vorab ab.Quelle: BDEW / Netze Magdeburg GmbH · TAB 2023 v2.0 – BDEW-Bundesmusterwortlaut (veröffentlicht von Netze Magdeburg als gültige TAB), 02.05.2024

Was kostet ein neuer Zählerschrank für die PV-Anlage?

Was ein Zählerschrank für die PV-Anlage kostet, hängt laut einem Elektrohändler von Zahl und Art der Zählerplätze und von Zusatzbereichen wie Verteilerfeld und APZ ab.Quelle: zaehlerschrank24.de · FAQ: Wie viel kostet ein neuer Zählerkasten? (Händlerangabe), 14.08.2020

Wer die Kosten trägt

Den Zählerschrank für die PV-Anlage bezahlt der Anschlussnehmer, denn er stellt die Zählerplätze (§ 22 NAV). Laut Bundesnetzagentur gehört ein Umbau nicht zum Messentgelt und fällt nicht unter dessen Preisobergrenzen.Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 22 Mess- und Steuereinrichtungen · Bundesnetzagentur · Verbraucherportal Energie, Messeinrichtungen/Zähler: FAQ „Kosten / Leistungen“

Zählerschrank erneuern: Was zusätzlich anfallen kann

Bei älteren Häusern kommen laut DKZ-Solar manchmal eine neue Hauptleitung oder ein Feld für Überspannungsschutz und Trennstelle dazu. Muss der Hausanschluss wegen einer geänderten Kundenanlage, etwa für Wallbox oder Wärmepumpe, angepasst werden, darf der Netzbetreiber die Kosten verlangen (§ 9 NAV).Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV), Volltext (§ 9 und § 14) · Gesetze im Internet · § 19 Niederspannungsanschlussverordnung

Abgerufen am 27.10.2026, jeweils ohne Angabe einer Methode. Keine dieser Zahlen ist ein Preis von DKZ-Solar für den Zählerschrank für die PV-Anlage.
Quelle (Art, Stand)Angabe
Verbraucherzentrale, PV-Flyer (01/2025)ca. 2.000–3.500 € zusätzlich, wenn die Elektroinstallation am Zählerkasten erneuert werden mussQuelle: Verbraucherzentrale Bundesverband e. V. · Photovoltaik für Privathaushalte (Flyer der Energieberatung der Verbraucherzentrale), Januar 2025
Deutsche Sanierungsberatung, Anbieterangabe (10/2026)Teilmodernisierung 800–1.500 €, Komplettaustausch 1.500–2.500 €, Versetzen plus Austausch 2.500–4.000 €Quelle: Deutsche Sanierungsberatung · Zählerschrank & PV-Anlage: Was muss 2026 drin sein?, aktualisiert 14.10.2026
reduco.ai, Vergleichsportal (Datenstand 07/2026)Austausch im Einfamilienhaus 1.500–3.500 €Quelle: reduco.ai · Photovoltaik Zählerschrank 2026: Kosten 1.500–3.500 €, 9. August 2026 (Datenstand laut Seite Juli 2026)
Die Vergleichstabelle lässt sich seitlich verschieben.

Gibt es 0 % Umsatzsteuer und Förderung für den Zählerschrank?

Für PV-Anlagen auf oder bei Wohnungen gilt seit 2023 ein Umsatzsteuersatz von 0 %; bis 30 kWp laut Marktstammdatenregister gilt die Voraussetzung als erfüllt (§ 12 Abs. 3 UStG). Laut BMF-Schreiben vom 30.11.2023 gilt das auch, wenn ein anderer Betrieb nur den Zählerschrank für die PV-Anlage erneuert.Quellen: Gesetze im Internet · § 12 Umsatzsteuergesetz (Nullsteuersatz Photovoltaik) · Bundesministerium der Finanzen, bereitgestellt vom Bayerischen Landesamt für Steuern · BMF-Schreiben vom 30.11.2023, III C 2 – S 7220/22/10002 :013 „Einzelfragen bei der Anwendung des Nullsteuersatzes für bestimmte Photovoltaikanlagen (§ 12 Absatz 3 UStG)“ (Kopie beim Bayerischen Landesamt für Steuern), 30.11.2023 (DOK 2023/0981392)

Die Grenze zeigt ein BMF-Beispiel: Wird ein Haus unabhängig von der PV-Anlage grundlegend renoviert und der Zählerschrank dabei mit erneuert, gelten für diese Elektroarbeiten insgesamt 19 %. Für Wallbox und deren Anschluss setzt die Verbraucherzentrale ebenfalls 19 % an; Gesamtpakete sind im Einzelfall steuerlich zu prüfen.Quellen: Bundesministerium der Finanzen, bereitgestellt vom Bayerischen Landesamt für Steuern · BMF-Schreiben vom 30.11.2023, III C 2 – S 7220/22/10002 :013 „Einzelfragen bei der Anwendung des Nullsteuersatzes für bestimmte Photovoltaikanlagen (§ 12 Absatz 3 UStG)“ (Kopie beim Bayerischen Landesamt für Steuern), 30.11.2023 (DOK 2023/0981392) · Verbraucherzentralen (verbraucherzentrale.de) · Photovoltaik: Weniger Steuern und Bürokratie für private Haushalte, 21. Oktober 2026

Handwerkerbonus nach § 35a EStG

20 % der Arbeitskosten, höchstens 1.200 Euro im Jahr, mindern die Einkommensteuer, nicht aber bei öffentlich geförderten Maßnahmen mit zinsverbilligtem Darlehen oder steuerfreiem Zuschuss. Für PV bis 30 kWp je Wohneinheit auf dem selbst bewohnten Haus steht der Bonus laut BMF grundsätzlich offen. Dass das den Umbau am Zählerschrank für die PV-Anlage einschließt, ist unsere Schlussfolgerung.Quellen: Gesetze im Internet · § 35a Einkommensteuergesetz (Handwerkerleistungen) · Bundesministerium der Finanzen · BMF-Schreiben vom 17.07.2023, IV C 6 – S 2121/23/10001 :001 „Steuerbefreiung für Photovoltaikanlagen (§ 3 Nummer 72 EStG)“ (Kopie beim Bayerischen Landesamt für Steuern), 17.07.2023 (DOK 2023/0659709) · Gesetze im Internet · Einkommensteuergesetz (EStG) § 3 Nr. 72

Zählerschrank erneuern: Förderung

Bei der BEG-Heizungsförderung kann ein Zählerschrank-Anteil für die Wärmepumpe förderfähig sein, im Einzelfall zu klären; § 35a ist dann für dieselbe Maßnahme ausgeschlossen. Den PV-Teil fördert die BEG nach unserer Einschätzung nicht. Der KfW-Kredit 270 finanziert PV und Messeinrichtungen samt Umbau, Antrag vor Vorhabensbeginn; den Zählerschrank nennt das Merkblatt nicht ausdrücklich. Sachsen-Anhalt MODERN nimmt seit 01.10.2026 keine neuen Anträge an.Quellen: KfW Bankengruppe · Bundesförderung für effiziente Gebäude: Infoblatt zu den förderfähigen Maßnahmen und Leistungen – Sanieren, Version 11.0, Version 11.0 (09/2026), berücksichtigt BEG-Richtlinien mit Stand 17.08.2026 · KfW Bankengruppe · Merkblatt Zuschuss Nr. 458 – BEG Heizungsförderung für Privatpersonen – Wohngebäude, Stand 09/2026, gültig ab 24.09.2026 · KfW Bankengruppe · Merkblatt Kredit Nr. 270 – KfW-Programm Erneuerbare Energien „Standard“, Stand 05/2025 (auf der Programmseite am 27.10.2026 verlinkt) · Investitionsbank Sachsen-Anhalt · MODERN, aktueller Antragsstopp

Gilt Bestandsschutz, oder ist ein neuer Zählerschrank Pflicht?

Ohne Änderung gilt Bestandsschutz: Für den unveränderten Teil einer Kundenanlage verlangt die TAB keine Anpassung, solange die Versorgung sicher und störungsfrei ist. Ein Gesetz zum pauschalen Austausch alter Zählerschränke haben wir nicht gefunden. Für erweiterte oder veränderte Anlagen gilt dagegen die TAB, ausdrücklich auch bei Änderungen an Zähleranlage, Anschlussleistung oder Schutzkonzept, also auch für den Zählerschrank für die PV-Anlage.Quellen: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026 · MITNETZ STROM · Technische Anschlussbedingungen Niederspannung (TAB 2023, PDF)

Wer verantwortlich ist

Für die Anlage hinter der Hausanschlusssicherung ist gegenüber dem Netzbetreiber der Anschlussnehmer verantwortlich, ausgenommen der Zähler (§ 13 NAV). Bei sicherheitsgefährdenden Mängeln darf der Netzbetreiber den Anschluss verweigern oder unterbrechen (§ 15 NAV).Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 13 Elektrische Anlage · Gesetze im Internet · Niederspannungsanschlussverordnung (NAV), Volltext (§ 9 und § 14)

Pflicht bei Neuanschluss: Platz für das Smart-Meter-Gateway

Gebäude, die neu ans Netz angeschlossen werden, brauchen nach § 22 NAV einen Zählerschrank mit Platz für ein Smart-Meter-Gateway. Bei größeren Renovierungen gilt das, soweit technisch machbar und wirtschaftlich zumutbar.Quelle: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 22 Mess- und Steuereinrichtungen

Zählerschrank und TAB: Was gilt bei Netze Magdeburg, Avacon und MITNETZ STROM?

Netzbetreiber dürfen in ihren TAB eigene Anforderungen auch an den Zählerschrank für die PV-Anlage festlegen (§ 20 NAV). Der BDEW-Musterwortlaut TAB 2026 vom 30.07.2026 gilt erst, wenn der Netzbetreiber ihn in Kraft setzt; Netze Magdeburg und MITNETZ STROM führen am 27.10.2026 noch die TAB 2023 v2.0.Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV), Volltext (§ 9 und § 14) · BDEW · Technische Anschlussbedingungen Niederspannung (TAB 2026), 30.07.2026 · Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025 · Netze Magdeburg GmbH · Haushalts- und Gewerbekunden (Netzanschluss Niederspannung) · Mitteldeutsche Netzgesellschaft Strom mbH · Online-ANA – Geändertes Anmeldeverfahren für Netzanschlüsse

Netze Magdeburg

Zusätzlich gilt die Umsetzungshilfe ab 01.01.2025: keine Stecktechnik (BKE-I), hinter dem Zähler ein sperr- und plombierbares Schaltgerät, ein NeS-Platz für PV und steuerbare Verbraucher.Quelle: Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025

MITNETZ STROM

Erlaubt sind 3-Punkt- und BKE-I-Zählerplätze, bei Haushaltskunden grundsätzlich mit Zweirichtungszähler, dazu ein plombierbarer APZ. Installateure melden seit 2026 im mein.Auftragsportal an.Quellen: MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024 · Mitteldeutsche Netzgesellschaft Strom mbH · Online-ANA – Geändertes Anmeldeverfahren für Netzanschlüsse

Avacon Netz

Bis 30 kWp kommt die Anschlusszusage direkt nach dem Online-Antrag. Ist ein neuer Zähler nötig, ist der Wechsel für Kunden kostenlos; speziell geschulte Installateure dürfen ihn selbst vornehmen.Quelle: Avacon Netz GmbH · Photovoltaik-Anlagen in Niederspannung

Was sich noch ändert

Der Entwurf E VDE-AR-N 4100/A1 soll das Ausrollen von Messsystemen und Änderungen in Bestandsanlagen vereinfachen und laut VDE 2027 erscheinen.Quellen: VDE FNN · Technische Anschlussregeln Niederspannung (VDE-AR-N 4100) · VDE FNN · Hinweis „Zählerplätze in Bestandsanlagen“, Version 1.0 (PDF), September 2023

Wie läuft der Zählerschrank-Umbau mit dem Netzbetreiber ab?

Arbeiten an der Anlage darf außer dem Netzbetreiber nur ein in ein Installateurverzeichnis eingetragener Betrieb ausführen, am Zählerplatz auch die Instandhaltung (§ 13 NAV). Den Zählerschrank für die PV-Anlage selbst zu tauschen, ist also nicht erlaubt.Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 13 Elektrische Anlage · BDEW / Netze Magdeburg GmbH · TAB 2023 v2.0 – BDEW-Bundesmusterwortlaut (veröffentlicht von Netze Magdeburg als gültige TAB), 02.05.2024 · VDE FNN · VDE FNN Hinweis „Anschluss und Betrieb von Erzeugungsanlagen, Speichern und Verbrauchseinrichtungen am Niederspannungsnetz – Umsetzungshilfe“ Version 1, Oktober 2025 · MITNETZ STROM · Umsetzungshilfen zu den gültigen VDE-Anwendungsregeln VDE-AR-N 4100 und 4105 und zu den BDEW TAB 2023 (TR 5-PUB01.9110/02), gültig ab 01.10.2023, Änderungen vom 01.03.2024 · Avacon Netz GmbH · Photovoltaik-Anlagen in Niederspannung · Mitteldeutsche Netzgesellschaft Strom mbH · PV-Anlage bis 30 kW · Gesetze im Internet · § 8 EEG 2023 – Anschluss · Netze Magdeburg GmbH · Umsetzungshilfe der Netze Magdeburg GmbH für Anschlüsse in der Niederspannung (Erläuterung zur TAB NS), gültig ab 01.01.2025 · Gesetze im Internet · Messstellenbetriebsgesetz (MsbG) § 3 · Mitteldeutsche Netzgesellschaft Strom mbH · Aktuelle Informationen für Kleineinspeiser

  1. Foto und Adresse: Für ein Angebot bittet DKZ-Solar um ein Foto vom Zählerschrank mit offener Tür und die Gebäudeadresse.
  2. Prüfung: Der Errichter prüft, ob der Zählerplatz angepasst werden muss, und stimmt mit Ihnen das Messkonzept ab.
  3. Anmeldung: Der eingetragene Betrieb oder ein Planer meldet Anlage und Messkonzept mit Ihrer Vollmacht an, laut MITNETZ und Avacon rund vier bis sechs Wochen vor Installationsbeginn. Bis 30 kW auf einem Grundstück mit bestehendem Netzanschluss muss der Netzbetreiber das Ergebnis der Netzverträglichkeitsprüfung spätestens nach einem Monat übermitteln (§ 8 Abs. 7 EEG).
  4. Umbau: Der eingetragene Betrieb baut den Zählerschrank für die PV-Anlage um oder setzt einen neuen.
  5. Fertigmeldung: Die Inbetriebsetzung ist spätestens eine Woche vorher zu beantragen; der Errichter erstellt das Protokoll E.8 und meldet fertig.
  6. Zählersetzung: Den Zähler baut der Messstellenbetreiber ein, meist der Netzbetreiber oder eine beauftragte Firma.
  7. Marktstammdatenregister: Eintrag innerhalb eines Monats nach Inbetriebnahme.

Zählerschrank-Umbau mit DKZ-Solar in Magdeburg und Bitterfeld-Wolfen

DKZ-Solar ist nach eigener Angabe aus einem Elektro-Meisterbetrieb hervorgegangen, der seit 1997 in Magdeburg arbeitet, auch an Zählerschränken, und bei den Netzbetreibern als Installationsbetrieb eingetragen. Den Zählerschrank für die PV-Anlage sieht sich DKZ bei der Besichtigung an, nimmt einen nötigen Umbau ins Angebot und führt ihn selbst aus.

Netzanmeldung, Zählerwechsel, Inbetriebnahmeprotokoll und Fertigmeldung übernimmt DKZ laut Website bei Netze Magdeburg, Avacon oder Mitnetz Strom.

Fazit: Zählerschrank für die PV-Anlage prüfen lassen

Ein alter Zählerschrank darf bleiben, solange nichts geändert wird und die Versorgung sicher und störungsfrei ist. Kommt die PV-Anlage dazu, prüft der eingetragene Errichter den Zählerplatz: Zählertafeln sind dann nicht weiterverwendbar, manche ältere Schränke lassen sich ertüchtigen. Den Zählerschrank für die PV-Anlage bezahlt der Eigentümer, bei begünstigter Anlage mit 0 % Umsatzsteuer.Quellen: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026 · BDEW / Netze Magdeburg GmbH · TAB 2023 v2.0 – BDEW-Bundesmusterwortlaut (veröffentlicht von Netze Magdeburg als gültige TAB), 02.05.2024 · VDE FNN · Hinweis „Zählerplätze in Bestandsanlagen“, Version 1.0 (PDF), September 2023 · Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 22 Mess- und Steuereinrichtungen · Bundesministerium der Finanzen, bereitgestellt vom Bayerischen Landesamt für Steuern · BMF-Schreiben vom 30.11.2023, III C 2 – S 7220/22/10002 :013 „Einzelfragen bei der Anwendung des Nullsteuersatzes für bestimmte Photovoltaikanlagen (§ 12 Absatz 3 UStG)“ (Kopie beim Bayerischen Landesamt für Steuern), 30.11.2023 (DOK 2023/0981392)

Schicken Sie DKZ-Solar ein Foto vom offenen Zählerschrank und die Gebäudeadresse; Antwort laut DKZ in 1–2 Werktagen.

Häufige Fragen

Muss der Zählerschrank für die PV-Anlage immer neu sein?

Nein. Schränke nach VDE-AR-N 4100 und nach DIN VDE 0603 mit SH-Schalter dürfen bleiben, manche ältere lassen sich nach positiver Prüfung ertüchtigen. Zählertafeln sind beim Zubau laut TAB nicht weiterverwendbar.Quellen: BDEW · Bundesmusterwortlaut TAB Niederspannung 2026, Version 1.0 (PDF), 30.07.2026 · MITNETZ STROM · Technische Anschlussbedingungen Niederspannung (TAB 2023, PDF) · VDE FNN · Hinweis „Zählerplätze in Bestandsanlagen“, Version 1.0 (PDF), September 2023

Zahlt der Netzbetreiber den Zählerschrank für die PV-Anlage?

Nein, den Zählerplatz stellt der Anschlussnehmer (§ 22 NAV). Den Zähler stellt der Messstellenbetreiber gegen Messentgelt, laut Bundesnetzagentur höchstens 25 Euro im Jahr für eine moderne Messeinrichtung und 50 Euro für ein intelligentes Messsystem bei Erzeugern bis 15 kW.Quellen: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 22 Mess- und Steuereinrichtungen · Gesetze im Internet · Messstellenbetriebsgesetz (MsbG) § 3 Messstellenbetrieb · Bundesnetzagentur · FAQ zum Smart-Meter-Rollout: Ablauf der Einführung

Was kostet ein Zählerschrank für die PV-Anlage?

Die Verbraucherzentrale nennt ca. 2.000 bis 3.500 Euro zusätzlich, wenn die Elektroinstallation am Zählerkasten erneuert werden muss. Ein Beratungsanbieter nennt 2.500 bis 4.000 Euro, wenn der Schrank zusätzlich versetzt wird. Eine Methode nennen beide nicht.Quellen: Verbraucherzentrale Bundesverband e. V. · Photovoltaik für Privathaushalte (Flyer der Energieberatung der Verbraucherzentrale), Januar 2025 · Deutsche Sanierungsberatung · Zählerschrank & PV-Anlage: Was muss 2026 drin sein?, aktualisiert 14.10.2026

Darf ich den Zählerschrank für die PV-Anlage selbst tauschen?

Nein. Das darf außer dem Netzbetreiber nur ein in ein Installateurverzeichnis eingetragener Betrieb (§ 13 NAV).Quelle: Gesetze im Internet · Niederspannungsanschlussverordnung (NAV) § 13 Elektrische Anlage

Braucht ein Smart Meter einen neuen Zählerschrank?

Nicht immer, aber ein Messsystem kann laut TAB eine Anpassung erfordern. Muss der Schrank dafür umgebaut werden, entstehen laut Verbraucherzentrale schnell Mehrkosten bis zu mehreren tausend Euro.Quellen: BDEW / Netze Magdeburg GmbH · TAB 2023 v2.0 – BDEW-Bundesmusterwortlaut (veröffentlicht von Netze Magdeburg als gültige TAB), 02.05.2024 · Verbraucherzentralen (verbraucherzentrale.de) · Smart Meter: Was Sie über die Stromzähler wissen müssen, 10. August 2026

Gilt für den Zählerschrank für die PV-Anlage der Nullsteuersatz?

Ja, wenn die Erneuerung mit der Installation einer begünstigten PV-Anlage zusammenhängt, auch als eigener Auftrag (BMF-Schreiben vom 30.11.2023). Bei einer davon unabhängigen Komplettrenovierung gelten laut BMF-Beispiel 19 %.Quelle: Bundesministerium der Finanzen, bereitgestellt vom Bayerischen Landesamt für Steuern · BMF-Schreiben vom 30.11.2023, III C 2 – S 7220/22/10002 :013 „Einzelfragen bei der Anwendung des Nullsteuersatzes für bestimmte Photovoltaikanlagen (§ 12 Absatz 3 UStG)“ (Kopie beim Bayerischen Landesamt für Steuern), 30.11.2023 (DOK 2023/0981392)

Wie lange dauert es, bis die PV-Anlage am Netz ist?

Bis 30 kW auf einem Grundstück mit bestehendem Netzanschluss muss der Netzbetreiber das Ergebnis der Netzverträglichkeitsprüfung spätestens nach einem Monat übermitteln (§ 8 Abs. 7 EEG). Laut DKZ-Solar berichten Kunden von rund drei Monaten zwischen Entscheidung und laufender Anlage.Quelle: Gesetze im Internet · § 8 EEG 2023 – Anschluss

Quellen und Recherchestand

Geprüft am 27. Oktober 2026. Grundlage sind der BDEW-Musterwortlaut der TAB Niederspannung 2026, die TAB 2023 v2.0 und Umsetzungshilfen von Netze Magdeburg und MITNETZ STROM, Angaben von Avacon, Hinweise von VDE FNN, Gesetzestexte (NAV, MsbG, EnWG, EEG, UStG, EStG), BMF-Schreiben, Veröffentlichungen von Bundesnetzagentur, KfW und Verbraucherzentrale sowie Planungshilfen von Herstellern wie Hager und DEHN. Normtexte sind kostenpflichtig; Norminhalte geben wir über diese frei zugänglichen Quellen wieder. Herstellerangaben sind als solche gekennzeichnet.
